2007年元月16日,一條起于昌北機場高速公路與昌九高速公路交匯處,途徑新建區樂化鎮、南昌經濟技術開發區蛟橋鎮、灣里區招賢鎮以及新建區望城鎮、石埠鎮、生米鎮,終于新建區生米鎮烏雞口陳家與昌樟高速公路相接的道路開始了“他”為廣大司乘服務一生的使命,“他”便是南昌市西外環高速公路。
南昌市西外環高速公路由南昌高速公路有限公司經營管理,自通車運營以來,13年還未有過大修養護,今年是“十三五”國評之年,也是西外環路域環境整治提升年,公司全線核查病害,研究制定“首次大修”方案,全力提升西外環高速公路行車安全和行車的舒適性。
南昌市西外環高速公路全長41公里,本次路面大修任務設計里程為K123+659至K159+790,全長36.131公里。主要工程量有:瀝青路面銑刨單幅總長72.262公里;路面加筋網鋪設44.2萬平方米;聚酯玻纖布鋪設68.9萬平方米;6cm厚中面層瀝青攤鋪57.3萬平方米;4cm厚上面層瀝青攤鋪116.7萬平方米;路基注漿處治鉆孔總長約3.3萬米;橋梁支座更換9425個;6cm厚硬路肩混凝土拆除重建3564立方米。該任務工程量較大,但復原快速、安全、暢通的高速公路是我們的使命。

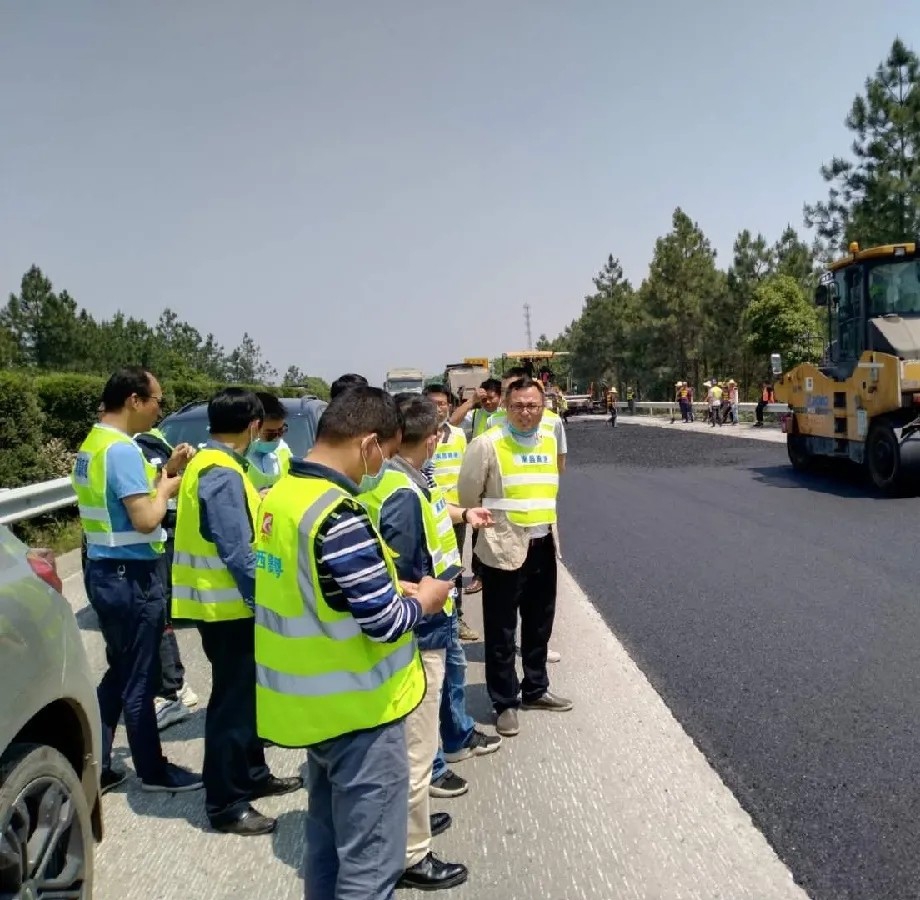

統籌協調到位 高效推進項目在南昌城市建設投資發展有限公司的領導下,南昌高速公路有限公司盡備“東風”、遍尋“名醫”:受江西省交通設計院有限責任公司、江西贛粵高速公路工程有限責任公司、江西中昌工程咨詢監理有限公司鼎力相助,得江西省公安廳交警總隊直屬一支隊一大隊、南昌高速路政管理支隊三大隊、四大隊等部門大力支持。2020年3月初,南昌高速公路有限公司開始進行施工準備,了解工程的設計標準,技術條件以及其他的要求,并且結合施工調查和對圖紙等設計文件,現場逐段著點進行核對做好各種記錄,保證各工序緊密銜接,從而有效提升施工建設效率,確保合理有序推進。

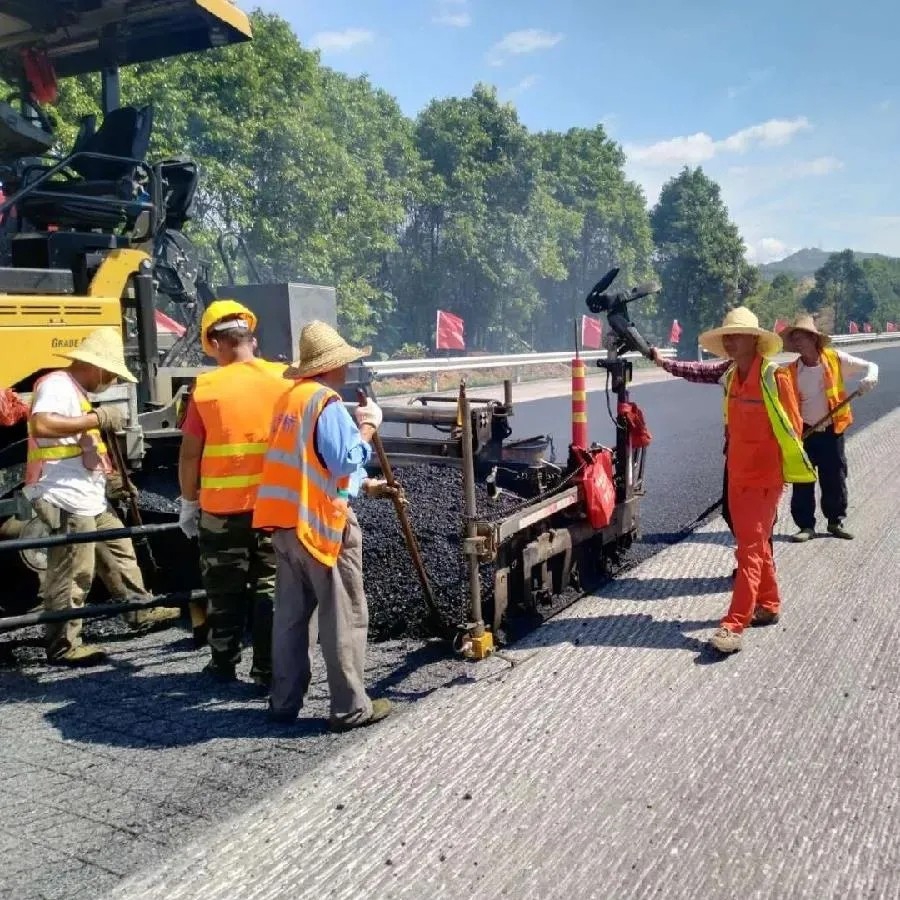

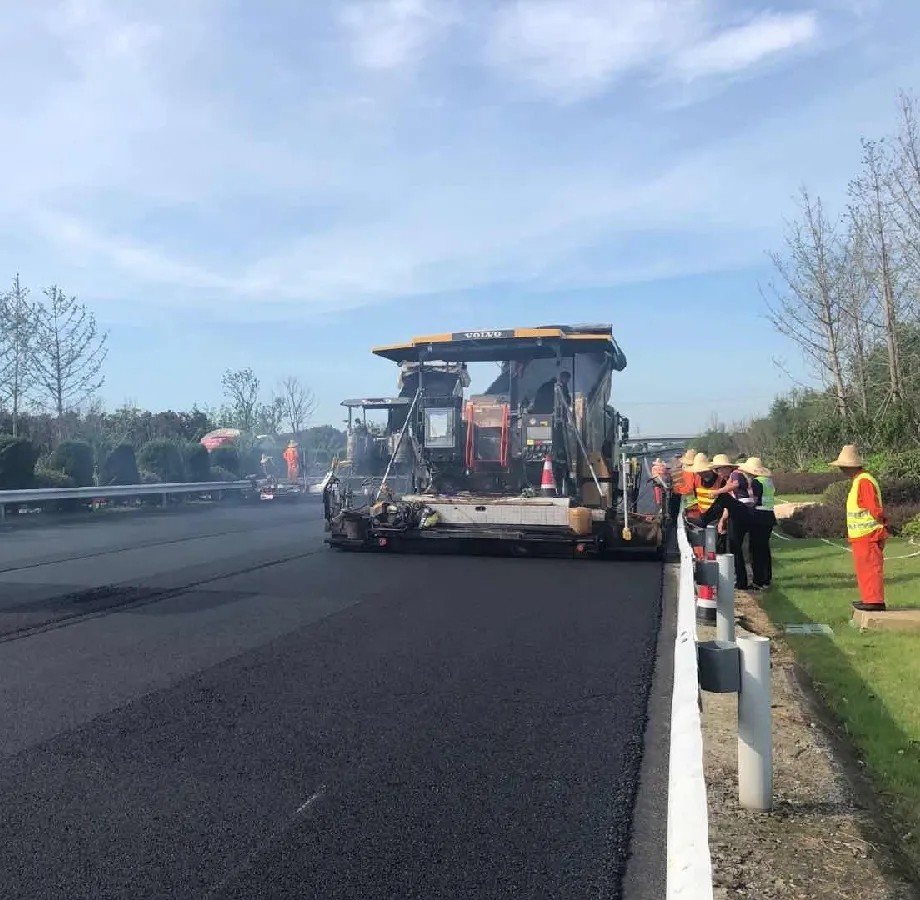

2020年4月15日,大修項目團隊“對癥下藥”:南昌市西外環高速和祥云大道(320國道至南昌西收費站)及門戶區環境綜合整治工程的路面大修工程正式開工建設。在新冠疫情面前,團隊各項目負責人以莫大的熱情深入現場,與一線員工一道堅守崗位,注意身體,保健康,亦保進度;大雨汛期面前,團隊組織技術人員和現場管理人員進行雨季施工準備大檢查,對施工管區內進行全面細致的檢查,切實做好避免問題或隱患的發生,采取措施立即整改;在高溫酷暑面前,現場人員頂著烈日指揮施工,員工們辛勞的汗水是為了更快的讓他恢復健康。與時間賽跑,一刻不松懈,經過了150天的奮戰,“他”換上了新裝,9月13日,西外環高速路面大修任務順利完成。據悉,該工程的完工將給過往司乘人員營造“暢、安、舒、美”的行車環境以及展現“舒朗、大氣、生態、整潔、美觀”的省會城市形象,“他”將繼續為南昌經濟的騰飛翱翔。
